Cas d'utilisation
▪Répartir les coûts dans le temps quand un Planning est utilisé (feuille Données du planning)
▪Répartir les coûts dans le temps quand un Barème évolutif est utilisé (Remplir les minutes selon un calendrier)
▪Répartir les encaissements/décaissements annexes quand un Planning ou un Barème évolutif est utilisé (feuille Données de cash).
Procédure
Pour les courbes de base, voir Données du planning.
Applicabilité : mode édition du classeur d'environnement ou vue des minutes avec calendrier.
La capacité à créer des courbes sur mesure est assujettie à un paramètre de sécurité (Créer et modifier courbes). Voir Profil utilisateur.
Pour créer sa propre courbe à partir de rien :
1.Sélectionner Nouvelle courbe
2.sélectionner la façon de la créer :
▪Points : pour créer une caractéristique à segments, saisir des paires abscisse (temps depuis début tâche) – ordonnée (quote-part relative) toutes deux entre 0 et 100 ; les abscisses 0 et 100 sont obligatoires
▪Relatif % : pour créer une caractéristique en escalier (c'est-à-dire qu'on affecte des quote-parts du montant total à des tranches temporelles), procéder de même; QDV7 crée deux points par abscisse ; la somme des ordonnées doit être 100% ; sinon, QDV7 recalcule de nouvelles ordonnées pour y arriver ; l'abscisse 0 est obligatoire : QDV7 affecte à l'abscisse 100 la même valeur que la plus grande abscisse saisie
▪Graphique : cliquer sur le diagramme autant de fois qu'il y a de nœuds à créer ; pour lisser la courbe, sélectionner Courbe au lieu de Lignes
3.cliquer sur Enregistrer courbe sous : la nouvelle courbe rejoint la liste en tant que Owner c'est-à-dire personnalisée ; elle appartient au devis en cours.
Pour changer une courbe, la sélectionner, cliquer sur Editer courbe ; la table ou le graphique apparaît. Après édition, cliquer sur Enregistrer courbe.
Période de temps (abscisse) : durée complète définie dans la ligne où la courbe est utilisée. Dans la feuille Planning, c'est la durée de la tâche du planning.
Type |
Méthode |
Vitesse traitement |
Exemples |
Editer les points ... |
Courbe |
|
Points (segments) |
Saisir les coordonnées. Les points x=0 et x=100 doivent toujours être définis. Pour modifier avant enregistrement, cliquer n'importe où sur la grille. |
Rapide (modèle mathématique) Max : 100 points |

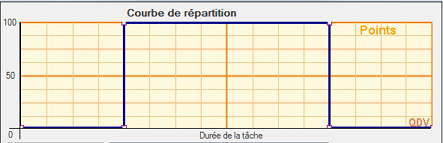

Chapeau |
Point (x) |
Value (y) |
|
|
0,0000 |
0,0000 |
||||
|
|
25,0000 |
0,0000 |
|||
|
|
25,0000 |
100,0000 |
|||
|
|
75,0000 |
100,0000 |
|||
|
|
75,0000 |
0,0000 |
|||
|
|
100,0000 |
0,0000 |
|||
|
|

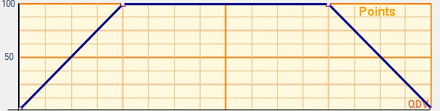

Trapèze |
Point (x) |
Value (y) |
||
|
|
|
0,0000 |
0,0000 |
||
|
|
|
25,0000 |
100,0000 |
||
|
|
|
75,0000 |
100,0000 |
||
|
|
|
100,0000 |
0,0000 |
||
Relative % (escalier) |
Saisir en % la quote-part de surface rectangulaire qui suit chaque point de saut. Pour modifier avant enregistrement, cliquer n'importe où sur la grille. |
Rapide (modèle mathématique) Max : 100 points |
Chapeau |
Editer % relatifs ... |
||
|

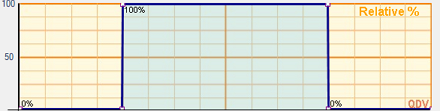

Switching Point (x) |
Value (%) |
||||
|
|
|
0,0000 |
0,00% |
||
|
|
|
25,0000 |
100,00% |
||
|
|
|
75,0000 |
0,00% |
||
|
|

Paliers |
Switching Point (x) |
Value (%) |
||
|
|
|
0,0000 |
10,00% |
||
|
|
|
67,0000 |
0,00% |
||
|
|
|
75,0000 |
40,00% |
||
|
|
|
90,0000 |
50,00% |
||

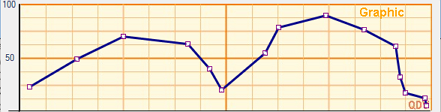

Graphique (libre) |
Positionner les points d'ancrage sur la grille (ordre indifférent). QDV7 les relie par des lignes droites |
Lent (aucun modèle mathématique) Max : 520 points X, 180 points Y |
Lines |
– |
– |
|
|
Positionner les points d'ancrage sur la grille (ordre indifférent). QDV7 lisse la courbe (fonction dérivée continue) |
|
Curve |
– |
– |
|

Pics |
Sélectionner Nouvelle courbe>Pic. Dans la feuille de Cash, QDV7 prend tous les pics qui arrivent dans le mois. Utilisé avec les devis à calendrier pour concentration de ressources à intervalles réguliers (maintenance programmée, etc) |
|
Part au début (si après 1 période, 1er pic est omis dans schéma) |
Editer courbe |
|
|
|
Pour éditer courbe, cliquer n'importe où sur le schema. La période peut être inférieure ou supérieure à la période principale définie en Créer des champs selon un calendrier Règles de calcul : ▪une année a 365,25 jours, un mois 365/12 jours ▪si la sous-période d'un calendrier est Mois ou plus ET que l'unité de la courbe est Mois ou plus, le pas est 1 mois (pour un planning, on n'a besoin que de la seconde condition). |
NOTA Les zéros après la virgule sont ajoutés automatiquement (à concurrence de 4 pour les coordonnées, 2 pour les quote-parts en %).
Les courbes créées sont de type Owner.
Une courbe propre peut être enregistrée, exportée en fichier qdvcurve et importée depuis une autre feuille ou un autre devis. Un nouveau devis n'hérite PAS des courbes enregistrées disponibles dans son devis modèle.
