Cas d'utilisation
Le mode Total permet d'estimer un poste globalement, plutôt que par multiplication des coûts de la section de minutes par la uantité.
Ceci est principalement utilisé pour des postes, tel que la pose d'un câble dans une tranchée, qui impliquent du matériel et de la main d'œuvre : le temps de creusement ne dépend pas de la quantité (la longueur de tranchée ou de câble).
Principe
On crée des minutes séparées pour le matériel et la main d'œuvre. Dans le WBS, le coût par unité est inversement proportionnel à la quantité.
Ce mode est activé au niveau poste soit dans le WBS, soit dans la vue des minutes.
Outil : barre Accueil, case Total. Ceci est assujetti à autorisation.
Dans le WBS

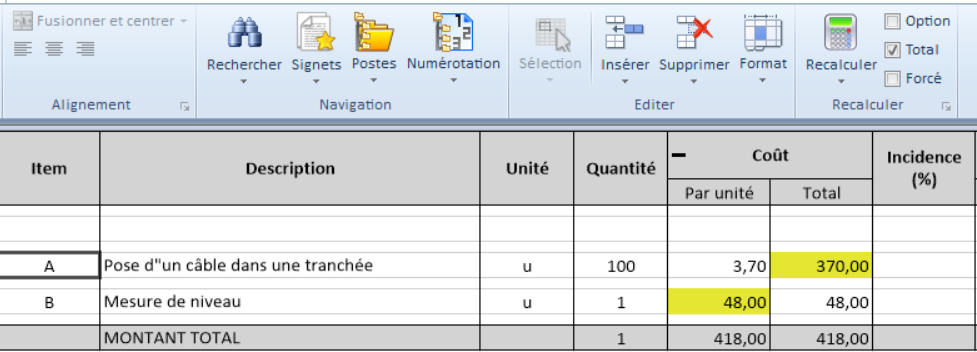

Sélectionner un poste et cocher la case Total à l'extrême droite de la barre Accueil. Par suite la valeur dans la colonne Coût Par unité devient la valeur pour le Coût Total et QDV7 recalcule le Coût Par unité.
Tant que cette case de ligne est cochée, la couleur jaune clair, repérant la base de calcul, est dans la colonne Coût/Total au lieu d'être dans la colonne Coût Par unité :
NOTA
- Jaune clair est la couleur par défaut. Pour la changer, voir Afficher différemment le WBS
- Pour prendre le mode total par défaut, cocher la case Fichier>Options>Edition>"Utiliser le mode total par défaut dans le WBS" (défiler la liste vers le bas)
Dans la vue des minutes

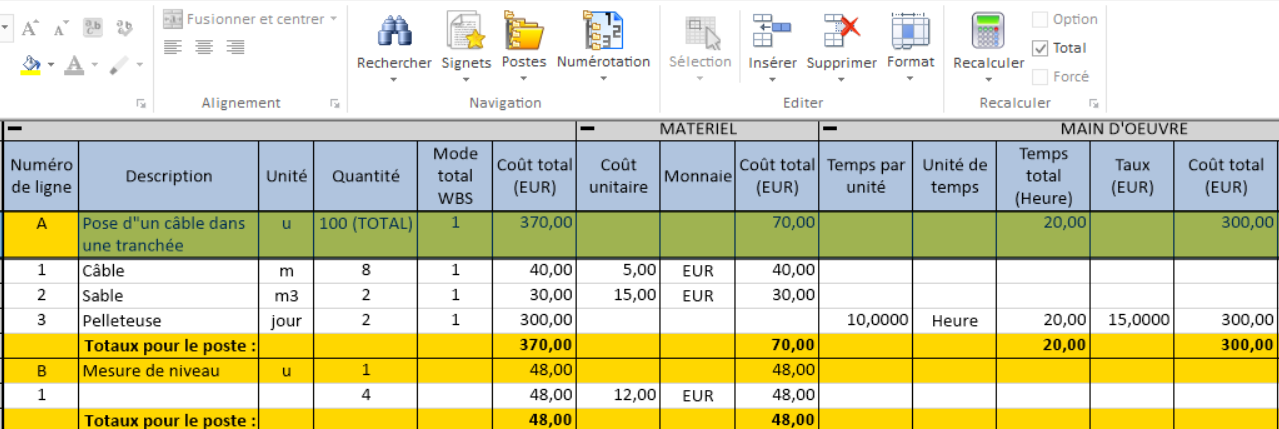

Sélectionner n'importe quelle ligne dans la section de minutes du poste et cocher la case Total à l'extrême droite de la barre Accueil. Par suite la quantité dans l'en-tête de poste est suivie de (TOTAL) :
La différence est que la quantité du poste (100) n'est pas appliquée pour obtenir le total du poste. En d'autres termes, le coût total WBS est égal au coût total Matériel + Main d'œuvre du poste.
NOTA La colonne optionnelle Mode Total WBS reflète le mode du poste parent, mais une minute n'a PAS de mode à elle.
